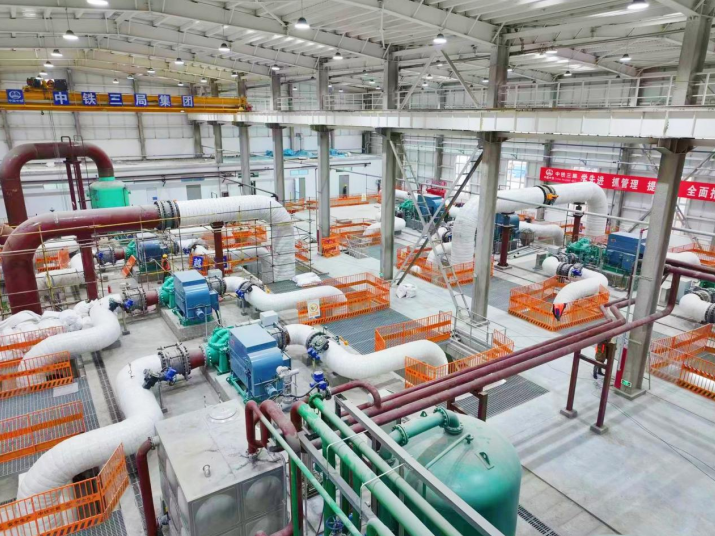

11月16日,托克托長輸供熱管網項目正式啟動投運。這標志著亞洲第 一長輸供熱管網工程完成階段性建設任務,讓呼市人民提前過上了“熱氣騰騰”的“暖冬”。

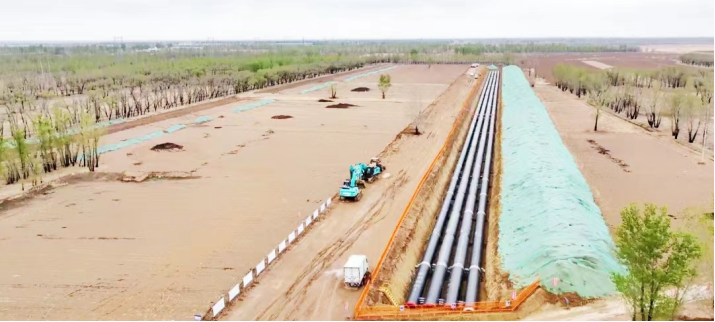

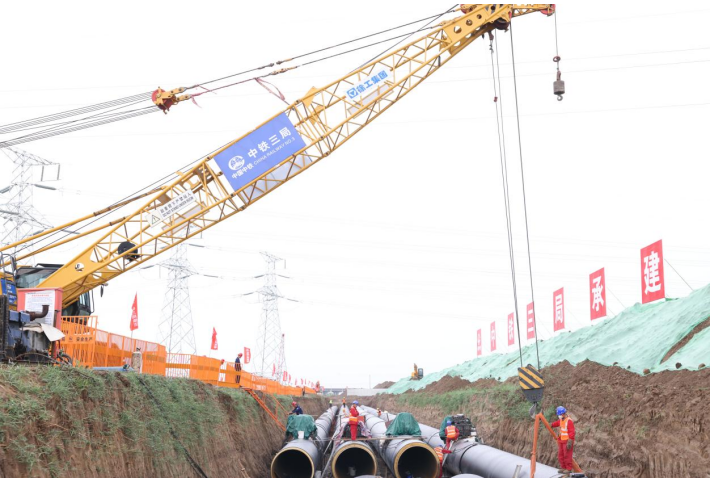

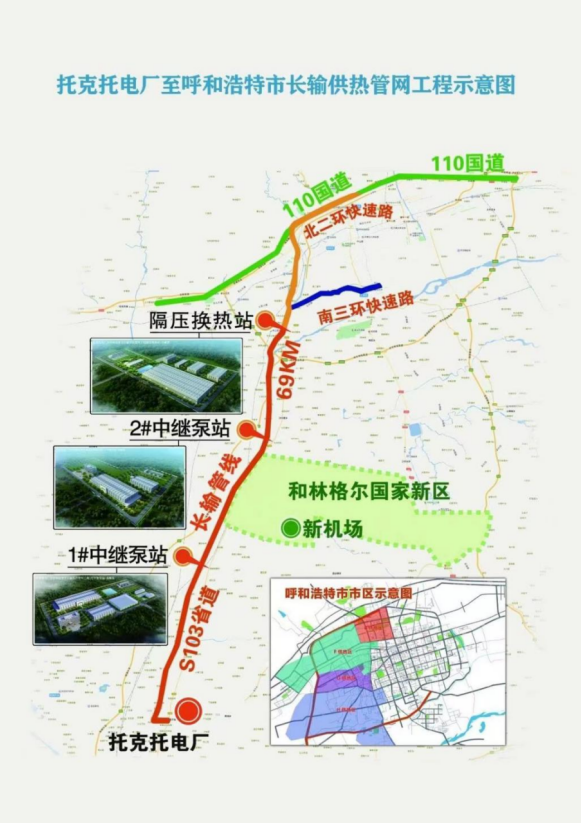

由中鐵三局投資并建設的托克托電廠至呼和浩特市長輸供熱管網工程,是內蒙古自治區和呼和浩特市兩級政府的重點民生工程。工程全線長104.7公里,包含2座中繼泵站和1座隔壓換熱站,是亞洲輸熱距離最長、單體供熱管徑最 大的供熱工程,中鐵三局建設者們一路“狂飆”,僅用8個月時間,創造了“當年開工、當年竣工、當年投產”的奇跡,用三局“加速度”,做好青城熱保障。

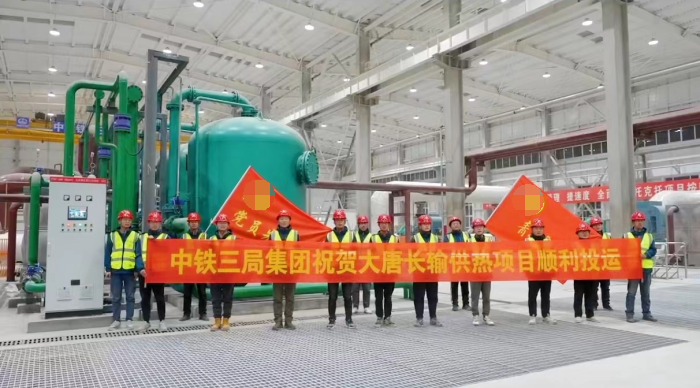

“年初聽到建設供熱管網這個消息,我們都擔心今年不能按時供暖了。沒想到工程不僅按期完工還提前試水供暖了,不僅家里暖和起來了,我們市民的心里更暖?!笔忻裢跸壬诼牭竭@個消息后激動地說到。


“這么長的管線如何才能實現有效管控呢?為此我們采用了‘大工區,小項目’的項目群管理模式,組織構建項目群總部,下設置6個作業工區。同時構建了智能信息管理體系,打好科技組合拳,賦能項目高效運轉?!表?xiàng)目總工劉達路介紹到,“我們通過采用無人機監測、BIM+裝配式施工技術,建立起集信息管理、工程調度、可視化沙盤模擬、監測體系、質量監測系統等為一體的熱力管網項目信息化管理中心以及動態評比制度,確保施工現場始終能夠開足馬力、加快生產。同時,針對內蒙古草原生態環境脆弱的特殊情況,項目部堅決貫徹科學、文明、環保的施工理念,在開挖溝槽時將開挖線范圍內地表50厘米種植土剝離后碼放至不影響施工處,并用密目網苫覆蓋,待管網敷設完畢后及時回填,下最 大功夫減少環境破壞,以最快速度恢復其原來的耕作功能?!?/span>



近年來,呼和浩特市不斷加快引熱入呼、互聯互通的建設,最終將形成“一城一網、一網多源,互聯互通、統籌調配,安全穩定、良性運轉”的供熱格局,同步淘汰燃煤鍋爐,不斷完善供熱基礎設施建設,從根本上解決呼和浩特市清潔熱源長期不足的問題,最終實現呼和浩特市城區供熱無煤化、清潔供熱全覆蓋的工作目標。


據了解,托克托長輸供熱管網工程全線投入運營之后,管輸能力可達4500萬GJ/年,每年預計節約113萬噸燃煤,這將有力地促進呼市供熱體制改革。此次啟動供熱后,年內供熱面積將覆蓋2000萬㎡,5年內將通過逐步使用大溫差技術實現9100萬㎡以上的清潔供熱范圍,對推進呼市加速邁進“雙碳達標,綠色青城”具有里程碑式的意義。

責任編輯:whybine
